水利部:办理河道采砂许可证需要的材料和申请流程

  2021-01-26 02:41:15    2536     众聚企服
一 什么是河道采砂许可证

河道采砂许可证适用于水利部有关流域管理机构审批权限范围内的河道采砂许可的申请和办理。






二  办理河道采砂许可证需要的申请材料



序号

提交材料名称

原件/复印件

纸质文件份数

是否电子版

要求

1

河道采砂申请书

原件

2



2

申请单位资质证明或申请个人身份材料

复印件

1



3

采砂方式相关手续

复印件

1

主要是机采、船采、泵采三种方式,凡是船采运结合的,采砂船只和从业人员应具有海事部门出具的有关手续;无动力的泵船长度在20米以上的,应有海事部门出具的有关手续

4

河道采砂措施方案

原件

1

包括:公示牌和警示牌标志设置方案,安全度汛措施,砂场堆放位置及范围,限量堆放、清理和外运措施,备置水上作业人员的救生衣、打捞绳索、杆具等救生器材的应急措施

5

采砂承诺书

原件

1



6

涉及第三人合法水事权益的有关协议

原件

1



7

大型采砂项目可行性论证报告

原件

2

年开采量超过100万立方米的大型砂场



三  办理河道采砂许可证的流程

(一)申请:申请人递交纸质申请材料,并进行网上申报。

(二)受理:行政许可受理窗口接收申请材料,审批机关应当自收到申请之日起5个工作日内对申请作出处理,将受理通知书或不予受理决定书或补正通知书或不受理告知书送达申请人。

(三)审查:由受理的流域管理机构根据国家有关规定对申请材料进行审查,对需要组织开展实地核查、听证等事项的,由该流域管理机构行政许可窗口部门告知申请人。

(四)许可决定:经审查,符合条件的,由该流域管理机构出具准予行政许可决定;不符合条件的,出具不予行政许可决定。

(五)许可送达:由该流域管理机构行政许可窗口部门将许可决定送达申请人。

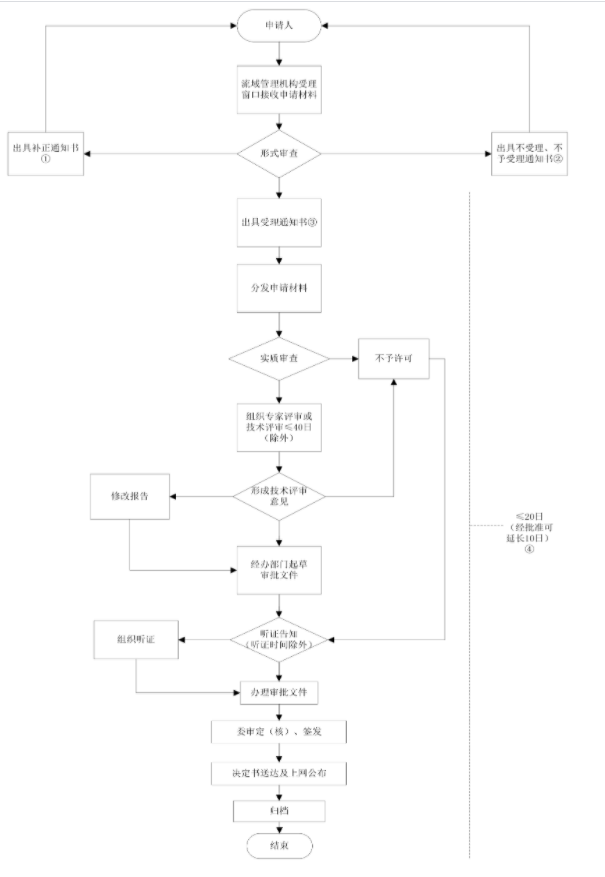

办理河道采砂许可证的流程图





四  河道采砂许可证办结时限

自受理之日起20个工作日内作出许可决定(依法需要进行听证、招标、拍卖和专家评审等所需时间除外)。20个工作日内不能作出决定的,经本机关负责人批准,可以延长10个工作日,并告知申请人。
专家评审或者技术评估所需时间不超过40个工作日(企业投资项目不超过30个工作日),但是,根据专家评审或者技术评估的初步意见,申请人对有关申请材料进行补充或者修改的时间除外。

五  河道采砂许可证收费依据及标准

不收费。

六  河道采砂许可证审批结果

水利部有关流域管理机构行政许可文件(河道采砂许可证)。

七  河道采砂许可证结果送达

作出审批决定后,及时通知申请人并网上公告审批结果,通过现场领取、邮寄等方式将结果送达申请人。



序号

提交材料名称

原件/复印件

纸质文件份数

是否电子版

要求

1

河道采砂申请书

原件

2



2

申请单位资质证明或申请个人身份材料

复印件

1



3

采砂方式相关手续

复印件

1

主要是机采、船采、泵采三种方式,凡是船采运结合的,采砂船只和从业人员应具有海事部门出具的有关手续;无动力的泵船长度在20米以上的,应有海事部门出具的有关手续

4

河道采砂措施方案

原件

1

包括:公示牌和警示牌标志设置方案,安全度汛措施,砂场堆放位置及范围,限量堆放、清理和外运措施,备置水上作业人员的救生衣、打捞绳索、杆具等救生器材的应急措施

5

采砂承诺书

原件

1



6

涉及第三人合法水事权益的有关协议

原件

1



7

大型采砂项目可行性论证报告

原件

2

年开采量超过100万立方米的大型砂场
